    百済寺跡築地塀整備工事 進捗状況

    • [公開日:2024年3月1日]
    • [更新日:2024年3月1日]
    • ページ番号:48124

    ソーシャルサイトへのリンクは別ウィンドウで開きます

    概要

    「特別史跡百済寺跡再整備基本計画」に基づき、百済寺跡にて、令和4年10月より築地塀整備工事を進めており、令和6年3月の完成を予定しています。

    このページでは、工事の進捗状況をお知らせ致します。

    進捗状況

    令和5年3月の現場状況

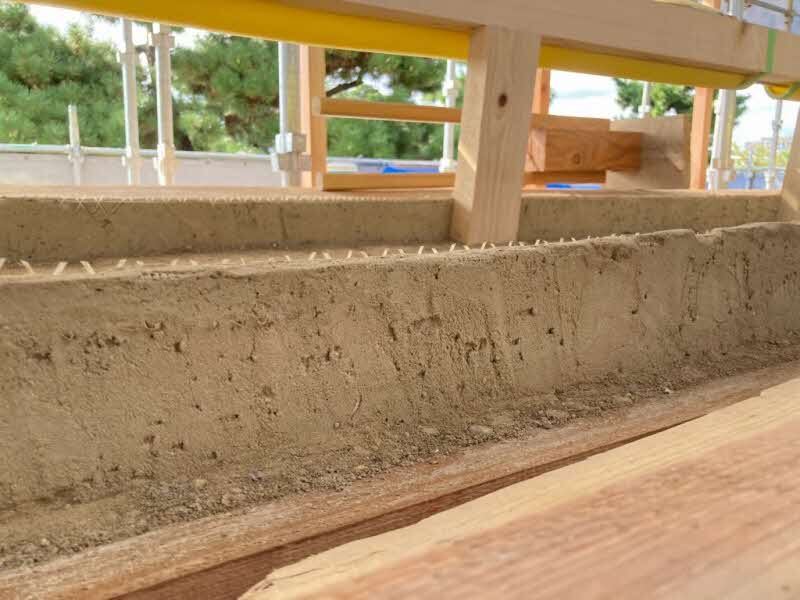

    第1期基礎工事が完了しました。

    築地塀基礎

    令和5年4月の現場状況

    第2期工事に向けて仮設が設けられました。

    仮設全景

    令和5年6月の現場状況

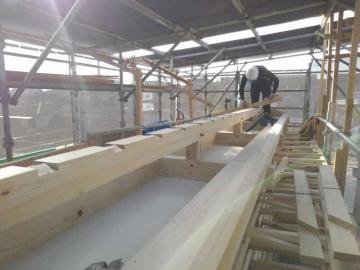

    築地塀の柱・梁が組みあがりました。

    7月中旬より版築の施工を開始します。

    ※版築とは…土を層状につき固めて壁や塀をつくる古代工法

    築地塀(柱・梁)

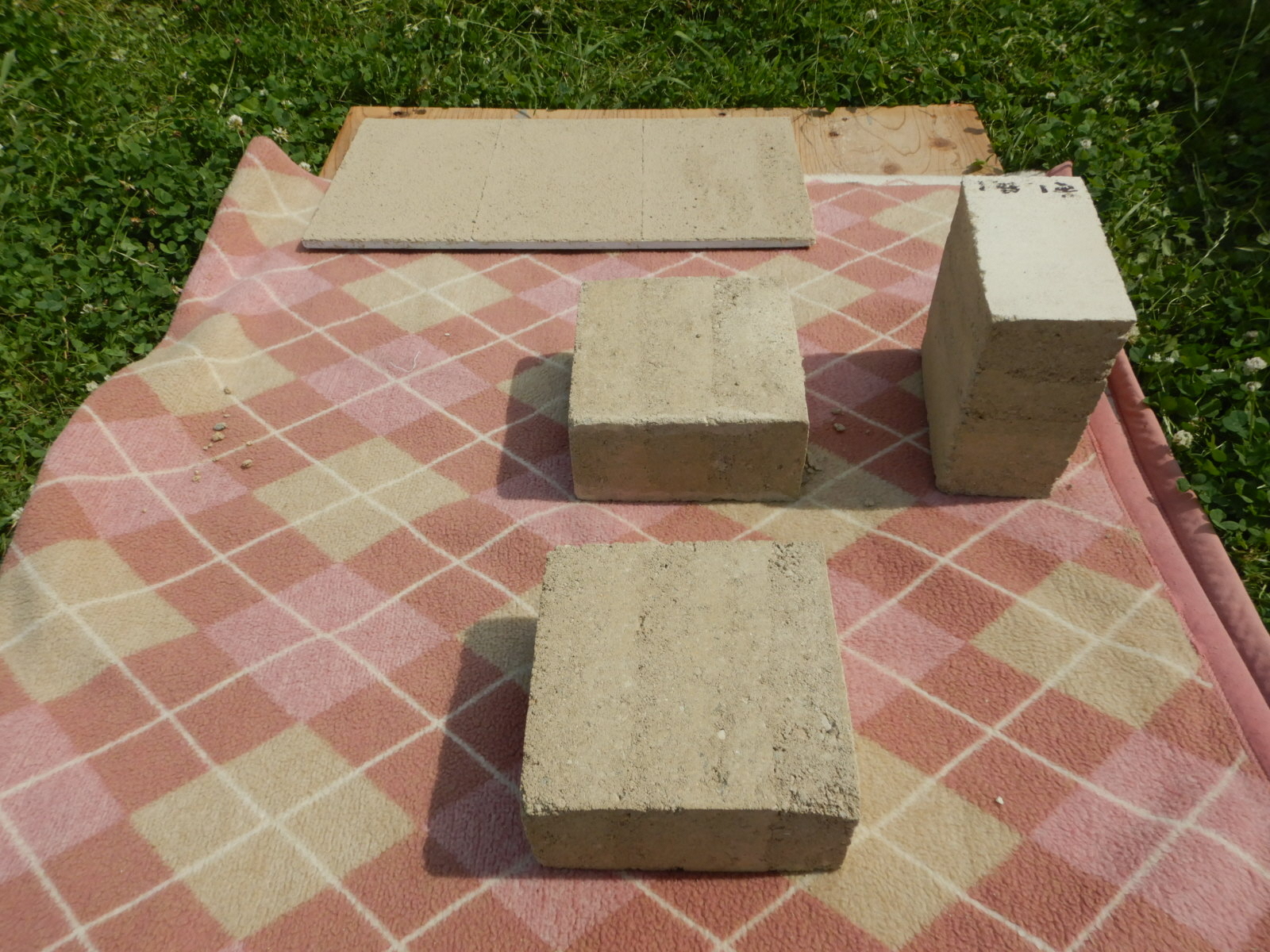

    使用する土の選定

    令和5年7月の現場状況

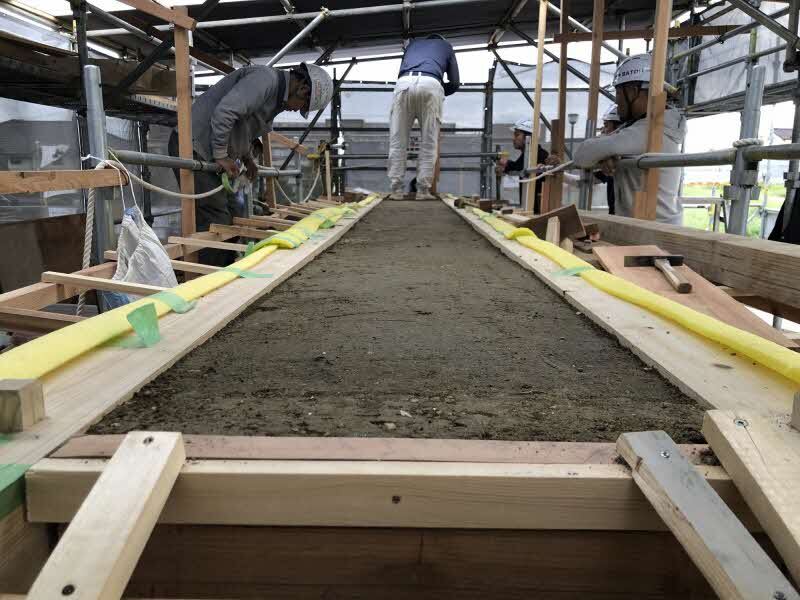

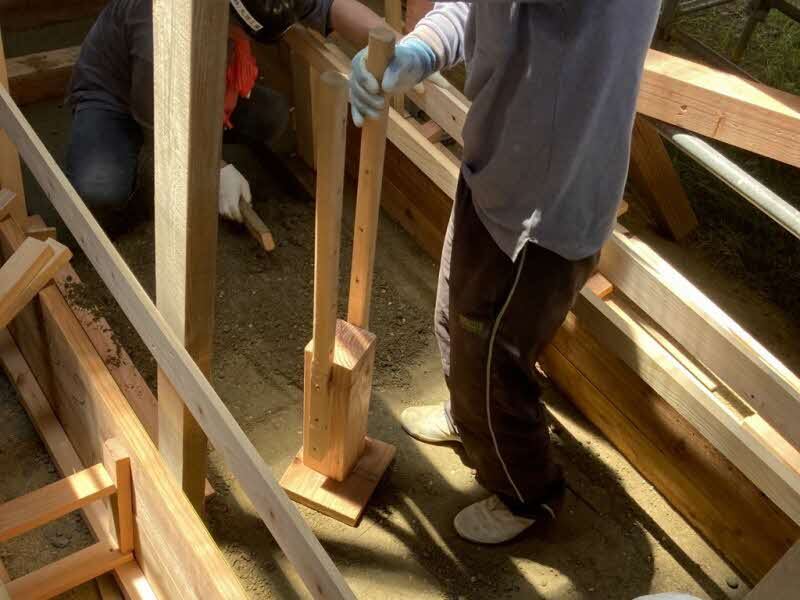

    版築の施工を開始しました。

    20cmの層を、11回に分けて施工します。

    進捗状況(1/11層目)

    版築土の叩き込み状況

    1週~2週間隔で作業を行います

    令和5年8月の現場状況

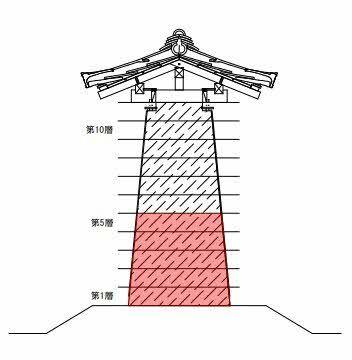

    5層目の施工状況です。

    高さ1m近くまで積みあがってきました。

    進捗状況(5/11層目)

    正面

    上部の様子

    整備状況全景(南側より)

    令和5年9月の現場状況(1)

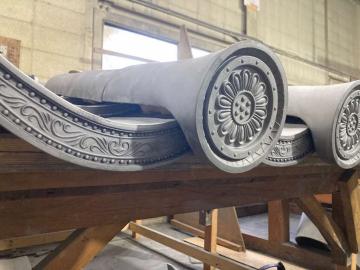

    奈良県の瓦工場にて、瓦の試作確認を行いました。

    瓦紋様

    葺き方についての確認

    令和5年9月の現場状況(2)

    版築造、9層目の施工状況です。

    高さ2m近くまで積みあがってきました。

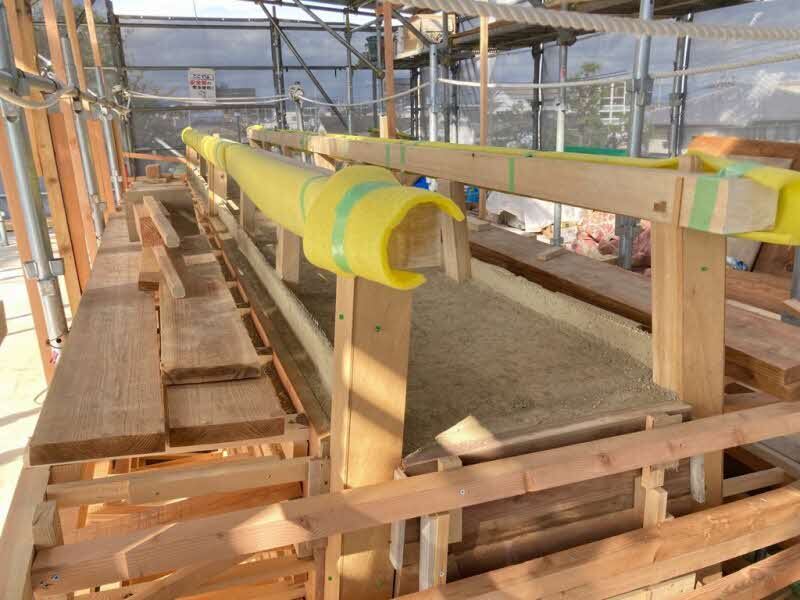

    進捗状況(9/11層目)

    上部の様子

    土の表面の様子

    令和5年10月の現場状況(1)

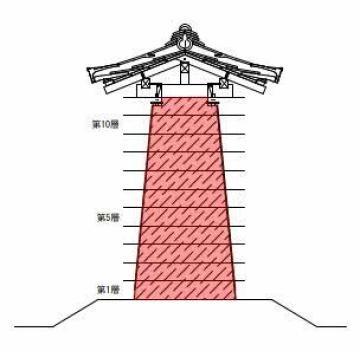

    版築造、11層目の施工状況です。

    最上層の突き固め作業を行いました。

    養生期間を経て、型枠を取り外すことになります。

    進捗状況(11/11層目)

    施工状況

    令和5年10月の現場状況(2)

    養生中の版築造上部の木組みを行いました。

    施工状況(1)

    施工状況(2)

    令和5年11月の現場状況(1)

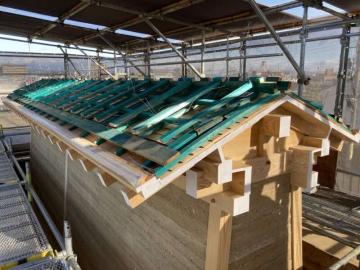

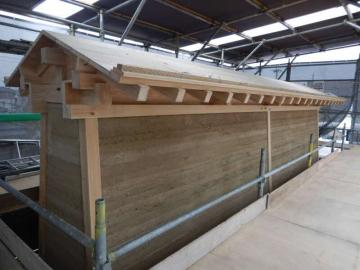

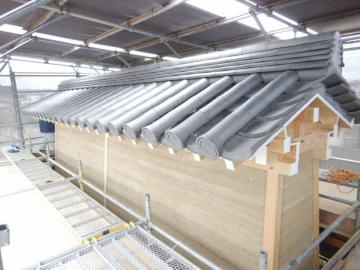

    屋根下地が組みあがり、版築造の型枠を取り外しました。

    全景

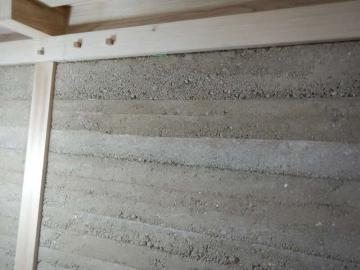

    層毎に突き固めたことが分かる表面

    令和5年11月の現場状況(2)

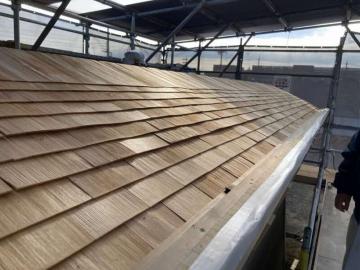

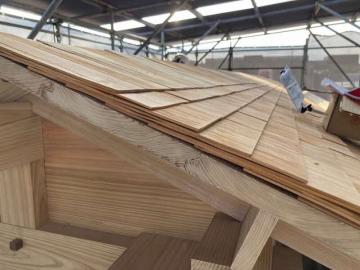

    屋根下地の上に、土居葺(どいぶき)を行いました。

    ※土居葺とは…瓦葺の下地として、椹(さわら)や杉の薄板を葺くこと

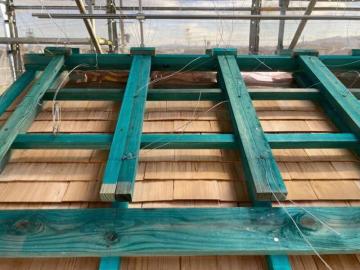

    全景

    断面の様子

    令和5年12月の現場状況

    瓦葺の工程に入り、下桟の施工が完了しました。

    ※下桟とは…瓦を屋根に固定するための土台

    全景(緑塗りの木材が下桟)

    下桟の様子

    令和6年1月の現場状況

    引き続き瓦葺作業が進行中です。

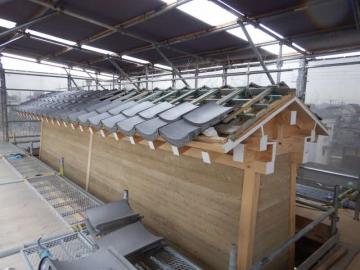

    平瓦を葺いた上に、丸瓦を葺いていきます。

    平瓦の施工状況

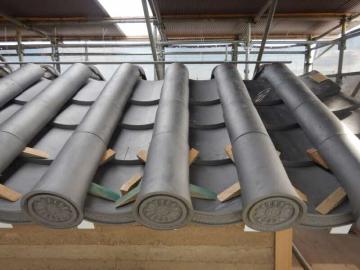

    丸瓦の施工状況

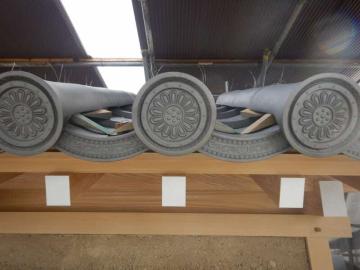

    瓦紋様

    令和6年2月の現場状況(1)

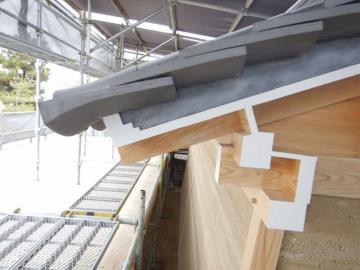

    瓦葺き作業の最後、熨斗瓦の施工が完了しました。

    引き続き、細部の仕上げ作業が進行しています。

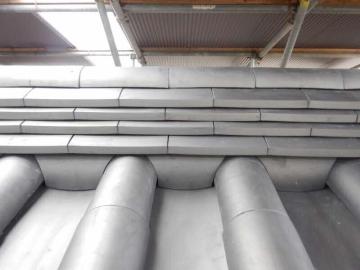

    熨斗瓦

    熨斗瓦の施工完了後

    細部の仕上げ状況

    令和6年2月の現場状況(2)

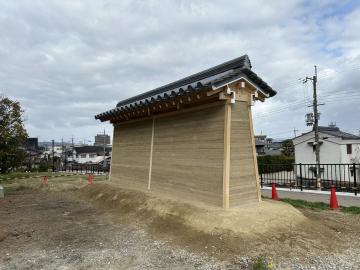

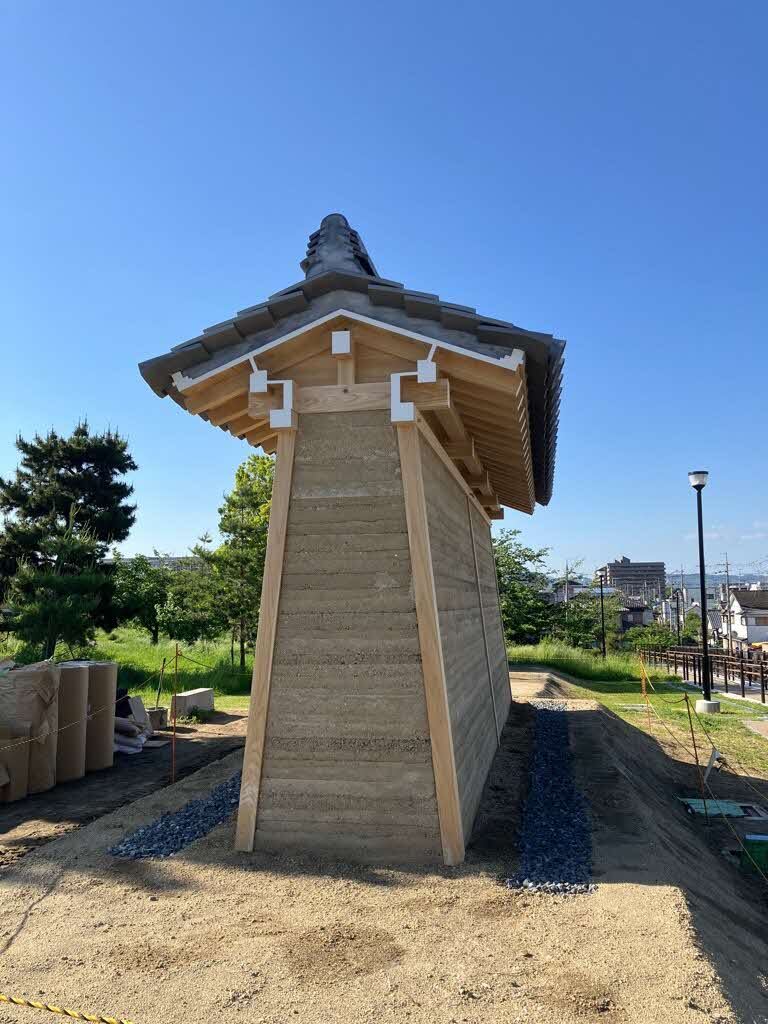

    築地塀周囲の足場が解体され、全体像が確認できるようになりました。

    完成に向け、整地作業が進行中です。

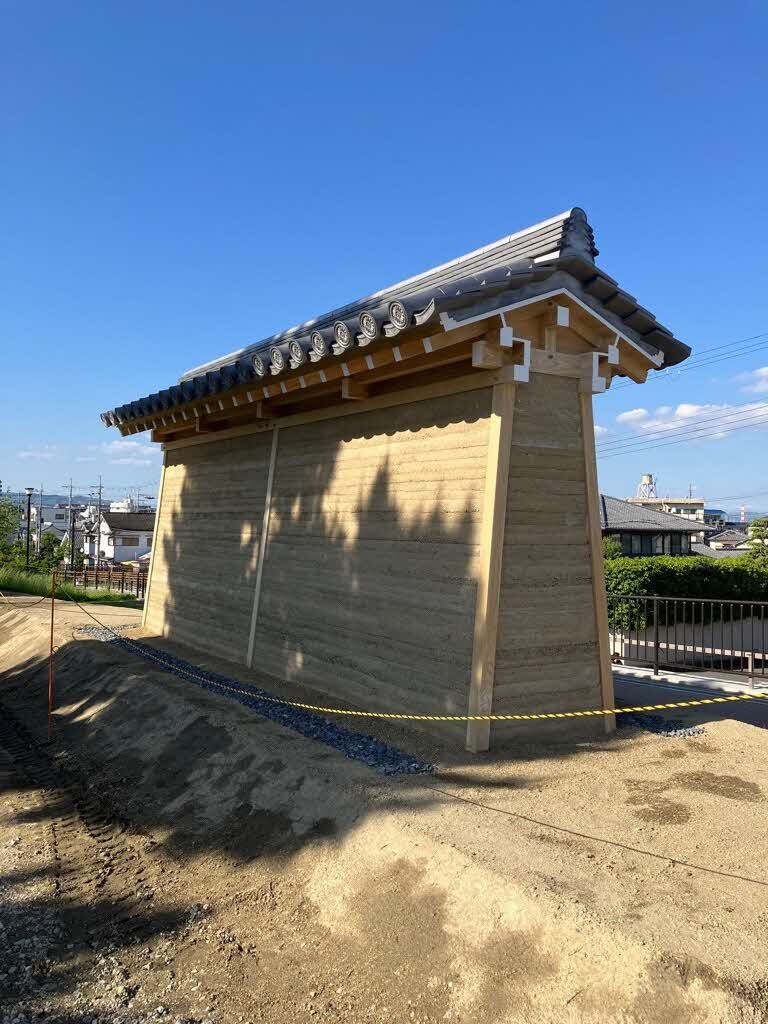

    外観-1

    外観-2
