光善寺駅西地区第一種市街地再開発事業(事業計画第2回変更、権利変換計画認可)
- [公開日:2024年9月6日]
- [更新日:2024年9月6日]
- ページ番号:25451
ソーシャルサイトへのリンクは別ウィンドウで開きます

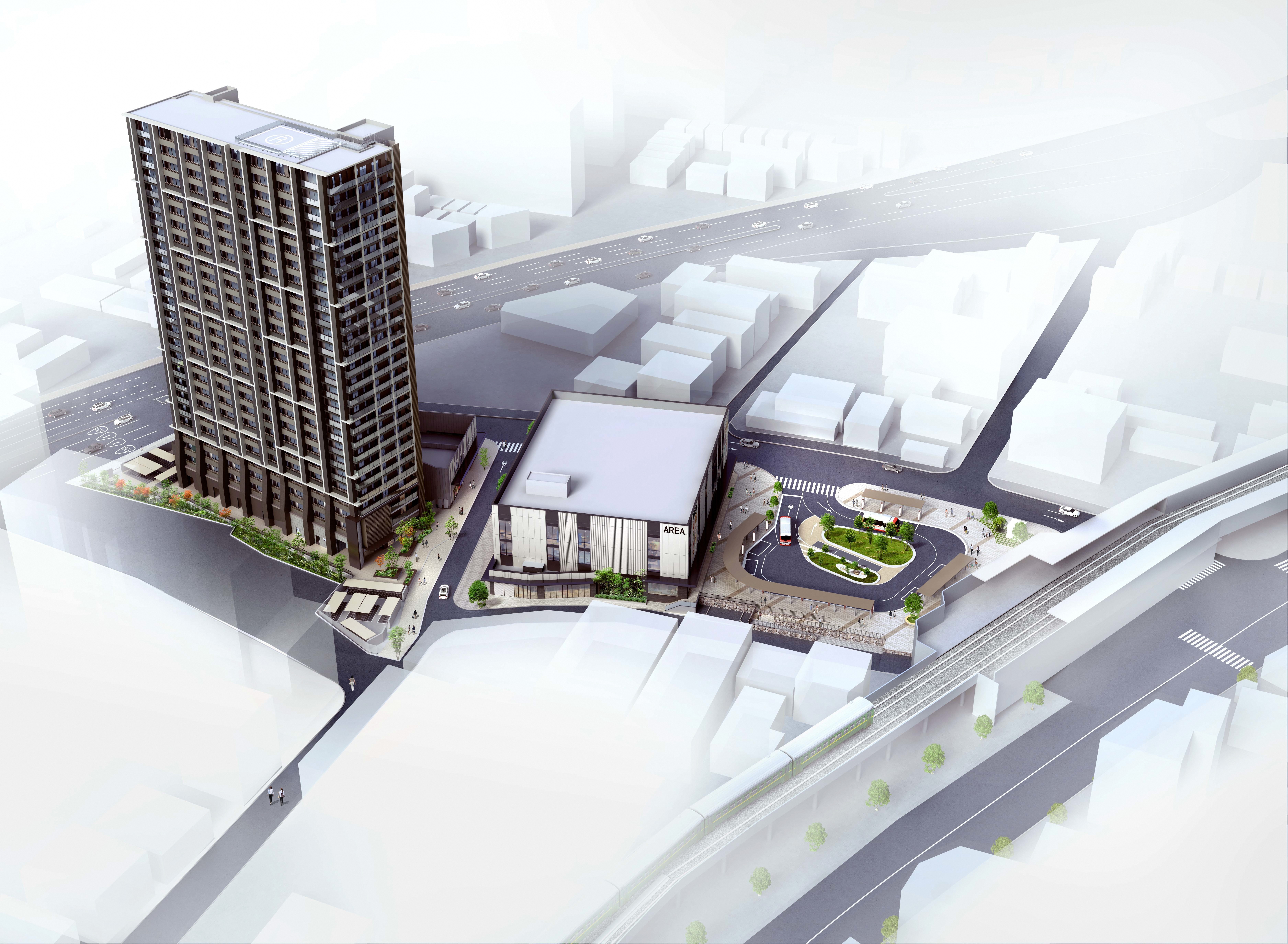

光善寺駅西地区第一種市街地再開発事業完成イメージパース
※上記イメージパースについては、光善寺駅西地区市街地再開発組合が検討中のものとなりますので、完成形と異なる場合があります。
光善寺駅西地区第一種市街地再開発事業
光善寺駅周辺では、京阪本線(寝屋川市・枚方市)連続立体交差事業により鉄道によって分断された市街地の一体化や踏切による交通渋滞等の解消を図っています。しかしながら、駅前については、老朽化した建物が多く、商業を中心とした都市機能の多くがかつての賑わいを失った状況です。
このような背景から、京阪本線(寝屋川市・枚方市)連続立体交差事業にあわせて、鉄道駅周辺における地区拠点の形成をめざし、地元権利者が中心となって行う市街地再開発事業(組合施行)により、道路や交通広場等の公共施設整備による交通結節点機能の強化、土地の高度利用による多様な都市機能の集積と都市居住の誘導、街区編成や施設建築物の更新による防災機能の向上等を総合的に推進することとしています。
事業内容
・施行地区 枚方市北中振三丁目 地内
・区域面積 約1.4ヘクタール
・事業主体 光善寺駅西地区市街地再開発組合(令和元年8月15日 大阪府告示第552号)
・事業期間 令和元年度から令和10年度
・事業計画変更認可 令和3年10月21日 大阪府告示第1491号
・事業計画第2回変更認可 令和4年7月15日 大阪府告示第954号
・事業計画第3回変更認可 令和6年3月19日 大阪府告示第349号
・権利変換計画認可 令和4年7月15日 大阪府指令戦拠第1140号
1街区 | 1街区(駐輪場) | 2街区 | |
---|---|---|---|
敷地面積 | 約2,280平方メートル | 約300平方メートル | 約3,160平方メートル |
延べ面積 | 約5,360平方メートル | 約110平方メートル | 約20,580平方メートル |
建ぺい率 | 約82% | 約21% | 約52% |
容積率 | 約229% | 約35% | 約493% |
主要構造 | 鉄骨造(一部RC造) | 鉄骨造 | 鉄筋コンクリート造(一部S造) |
階数 | 地上3階地下1階 | 地上1階 | 地上26階 |
高さ | 約17m | 約2m | 約80m |
主要用途 | 商業業務 | 駐輪場 | 共同住宅・商業業務 |
種別 | 名称 | 幅員 | 延長 | 備考 |
---|---|---|---|---|
幹線街路 | 3・4・210‐57 北中振線 | 17m | 約190m | 都市計画道路北中振線 交通広場 約2,500平方メートル |
幹線街路 | 3・4・210‐13 枚方国道線 | 12m (42m) | 約50m | 整備済、( )は全幅員 |
区画街路 | 北中振1号線 | 9m | 約70m | 拡幅 |
区画街路 | 北中振13号線 | 5m | 約80m |
添付ファイル
- PDFファイルの閲覧には Adobe Reader が必要です。同ソフトがインストールされていない場合には、Adobe社のサイトから Adobe Reader をダウンロード(無償)してください。
関連情報
お問い合わせ
枚方市役所 都市整備部 市街地開発課 (直通)
電話: 072-841-1423
ファックス: 072-841-4607
電話番号のかけ間違いにご注意ください!
