    旧高陵小学校の解体工事 進捗状況

    • [公開日:2023年6月23日]
    • [更新日:2023年6月23日]
    • ページ番号:46987

    ソーシャルサイトへのリンクは別ウィンドウで開きます

    概要

    禁野小学校整備事業に向けて、令和4年12月から旧高陵小学校の解体工事を進めております。このページでは、旧高陵小学校の解体工事の進捗状況を毎月お知らせ致します。

    安全に配慮し、解体工事を進めてまいりますのでご理解とご協力をお願い致します。

    解体工事予定日:令和4年12月1日(木) ~ 令和5年5月31日(水)

    (株)前田組 現場事務所連絡先

    ・072-845-5791(8時~18時 ※土日祝除く)

    ・0120-10-7171(休日夜間連絡可能)

    解体工事 進捗状況

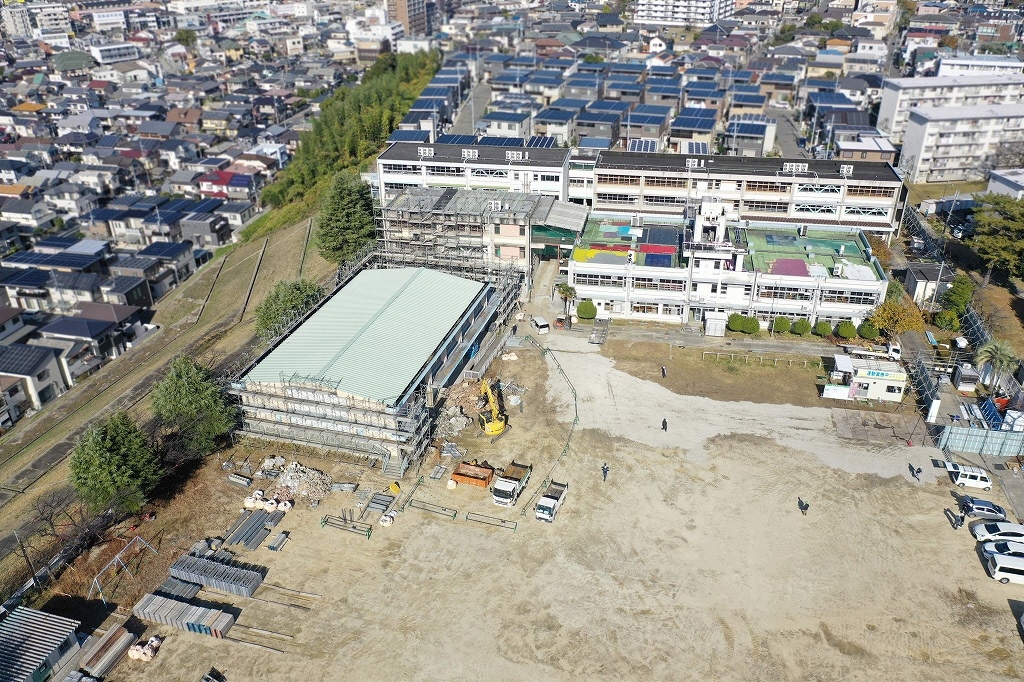

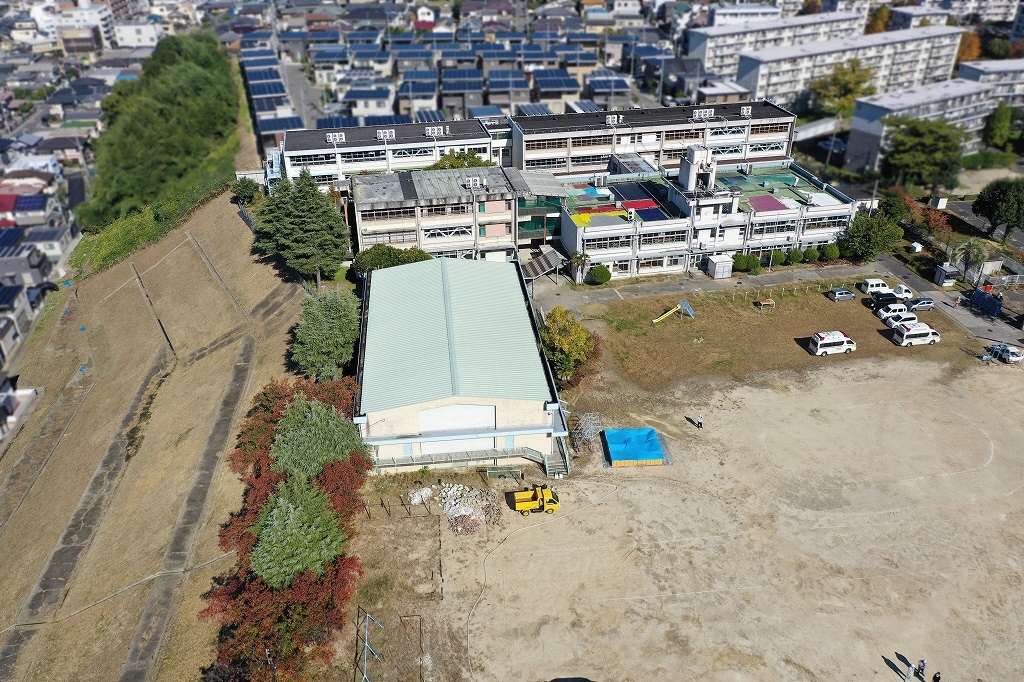

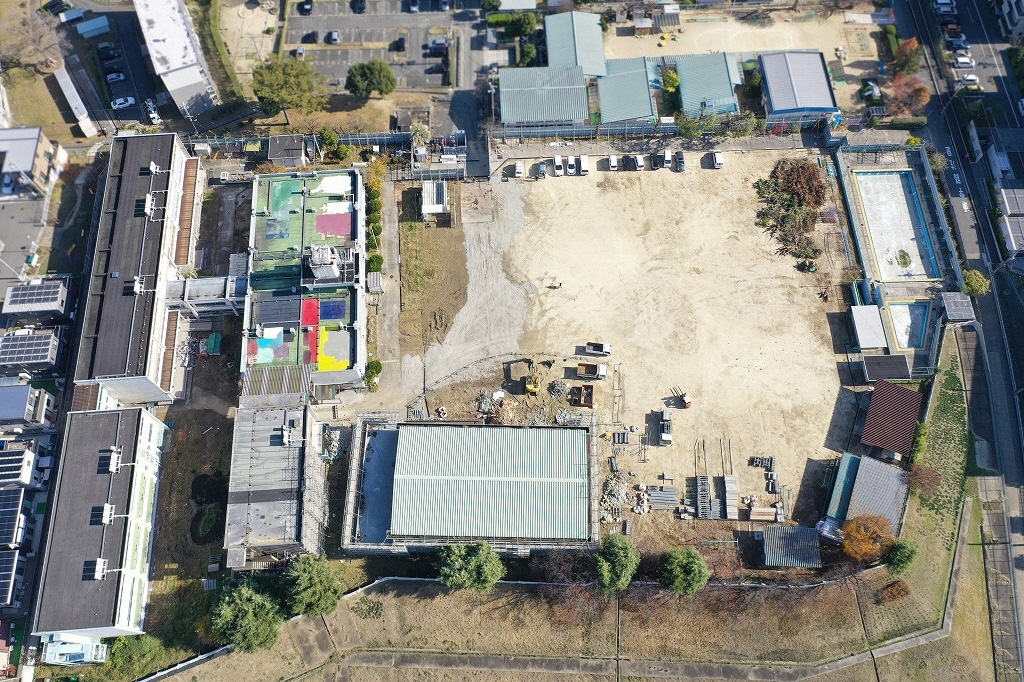

    令和4年12月の解体工事着工前の現場状況

             敷地全景(南側より)

            敷地全景(西側より)

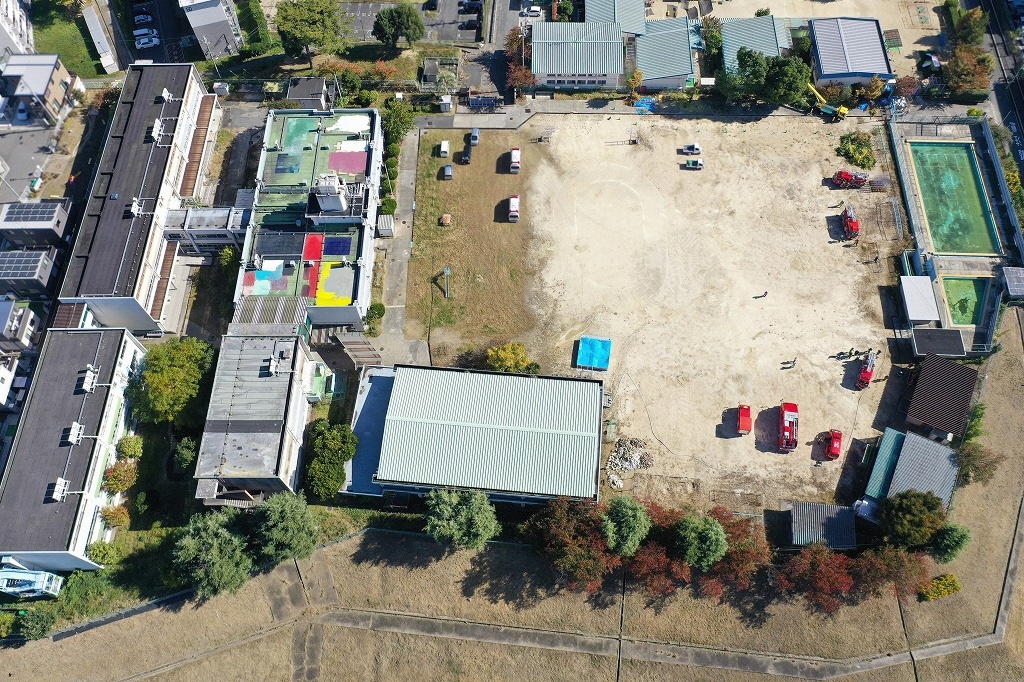

    令和4年12月の解体工事進捗状況

    仮囲い、足場の設営および体育館と管理棟の内装の解体工事を行いました。

    引き続き体育館の躯体の解体と管理棟、教室棟の内装の解体を進めていく予定です。

             敷地全景(南側より)

             敷地全景(西側より)

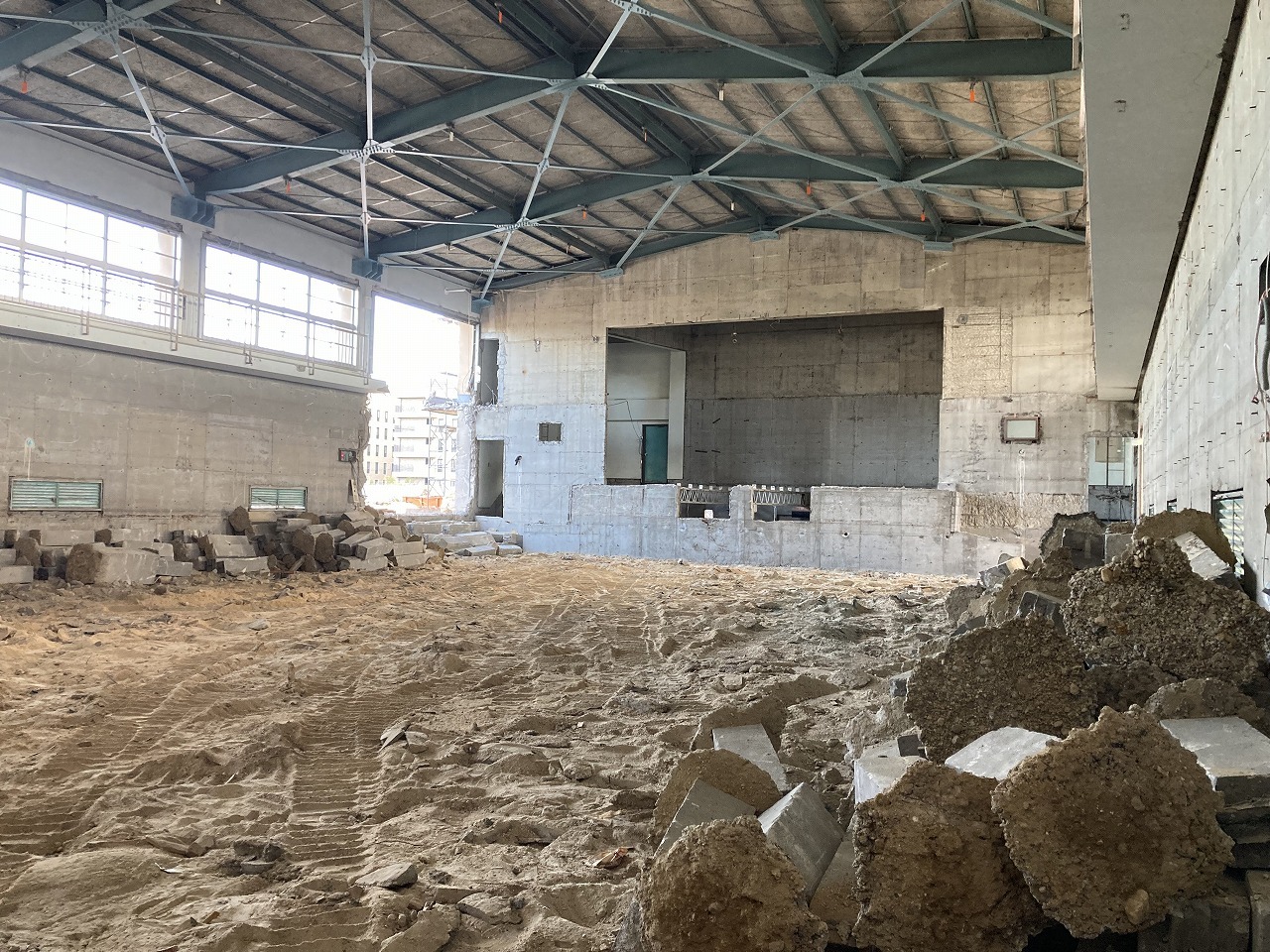

             体育館内装解体状況

             管理棟内装解体状況

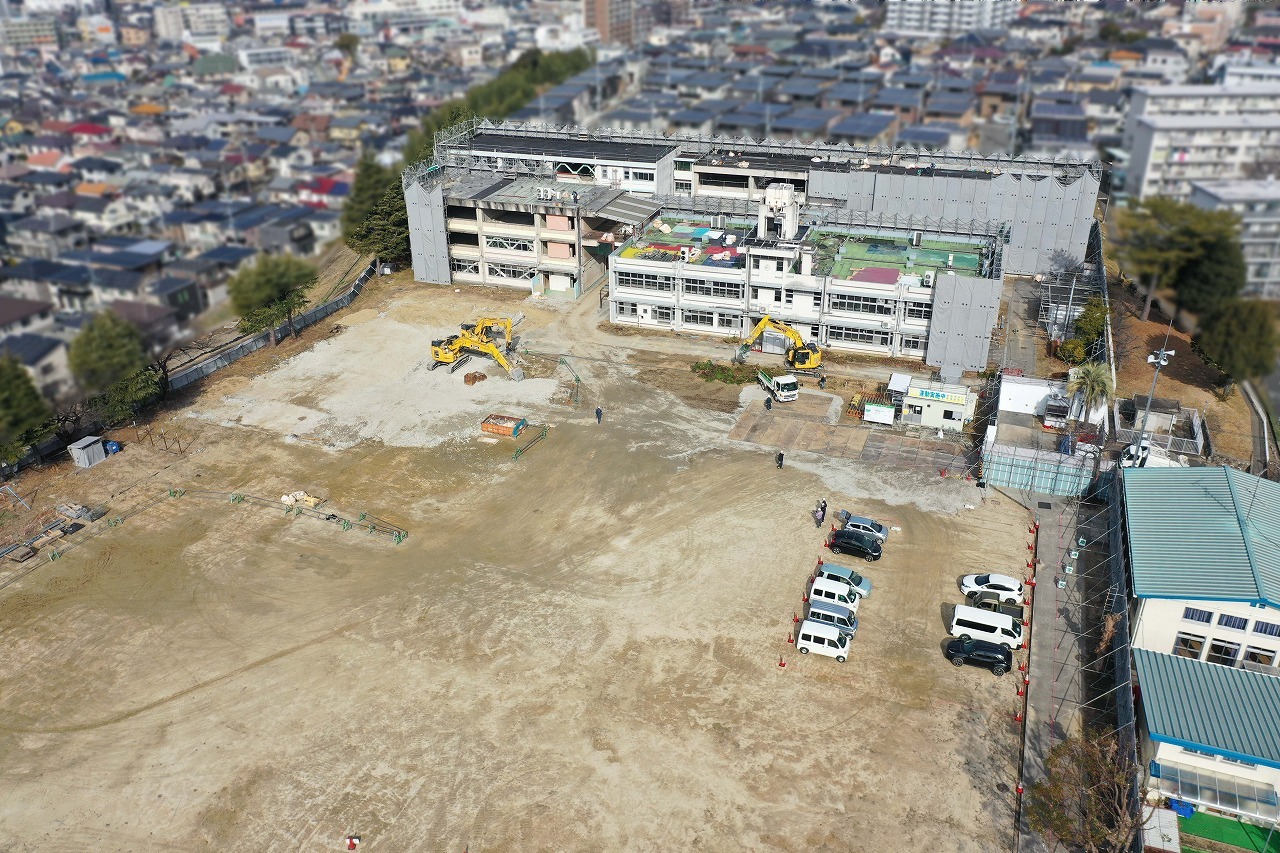

    令和5年1月の解体工事進捗状況

    体育館の躯体の解体と管理棟、教室棟の内装の解体を行いました。

    引き続き、管理棟と教室棟の躯体の解体を進めていく予定です。

             敷地全景(南側より)

             敷地全景(西側より)

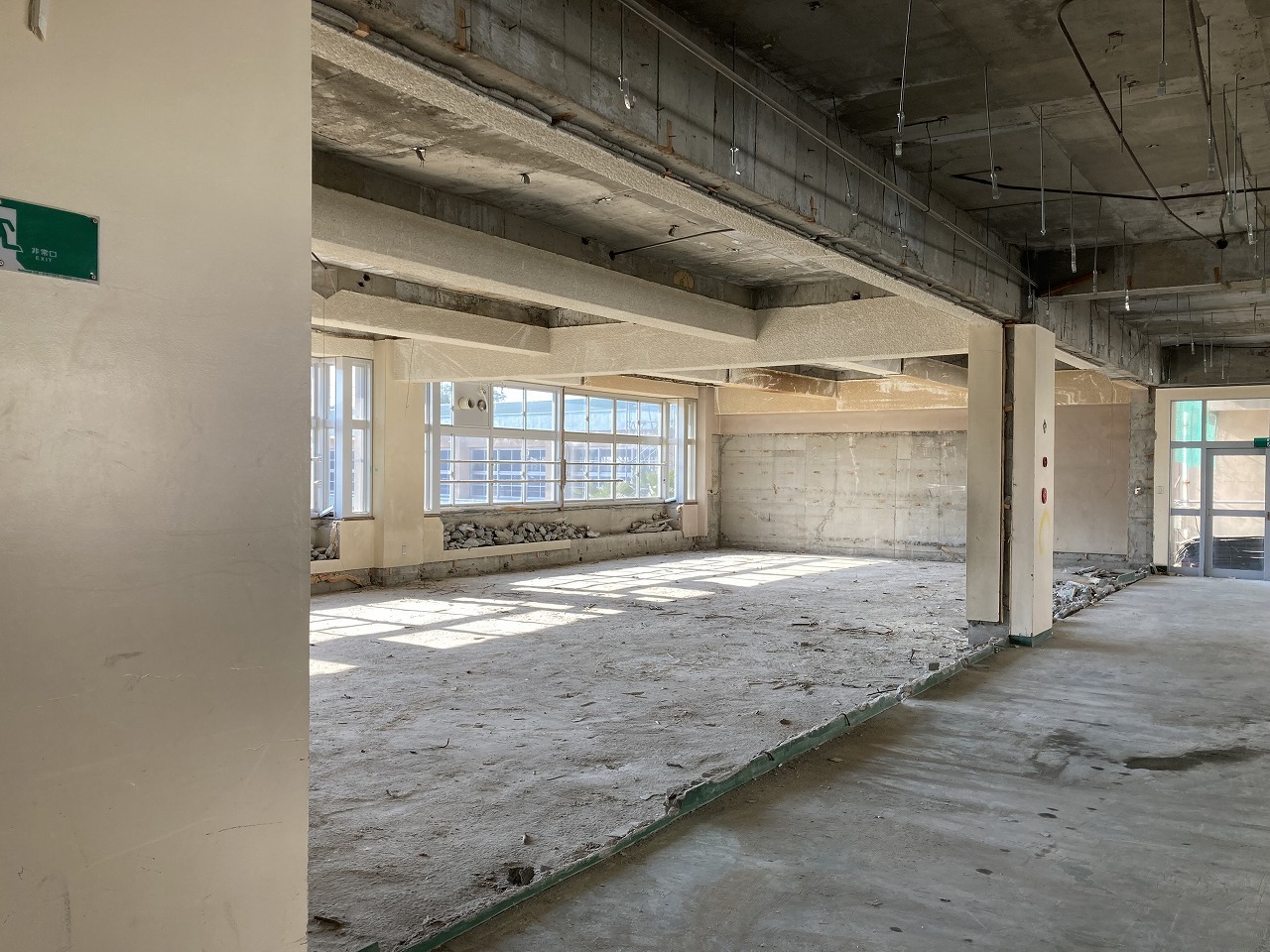

             教室棟内装解体前

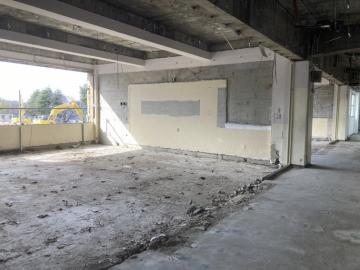

             教室棟内装解体後

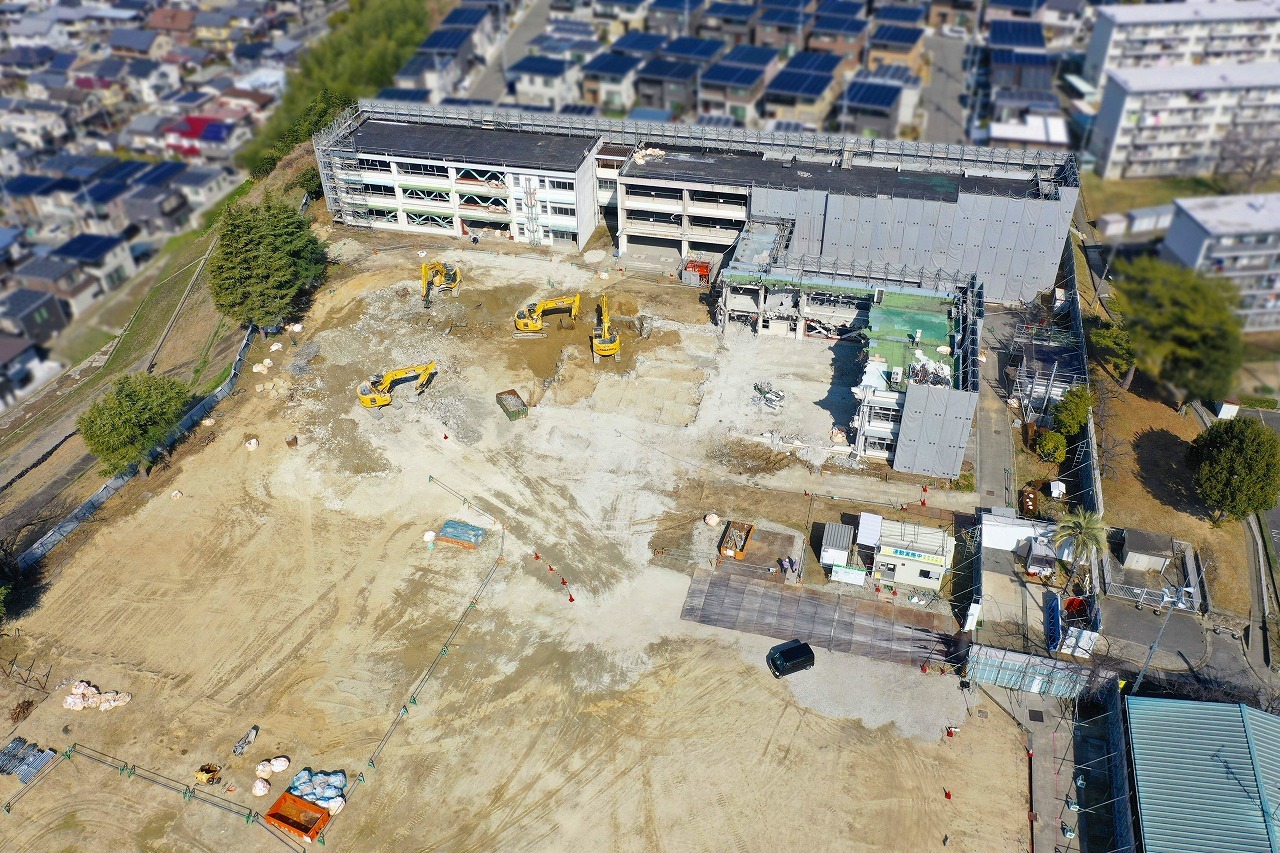

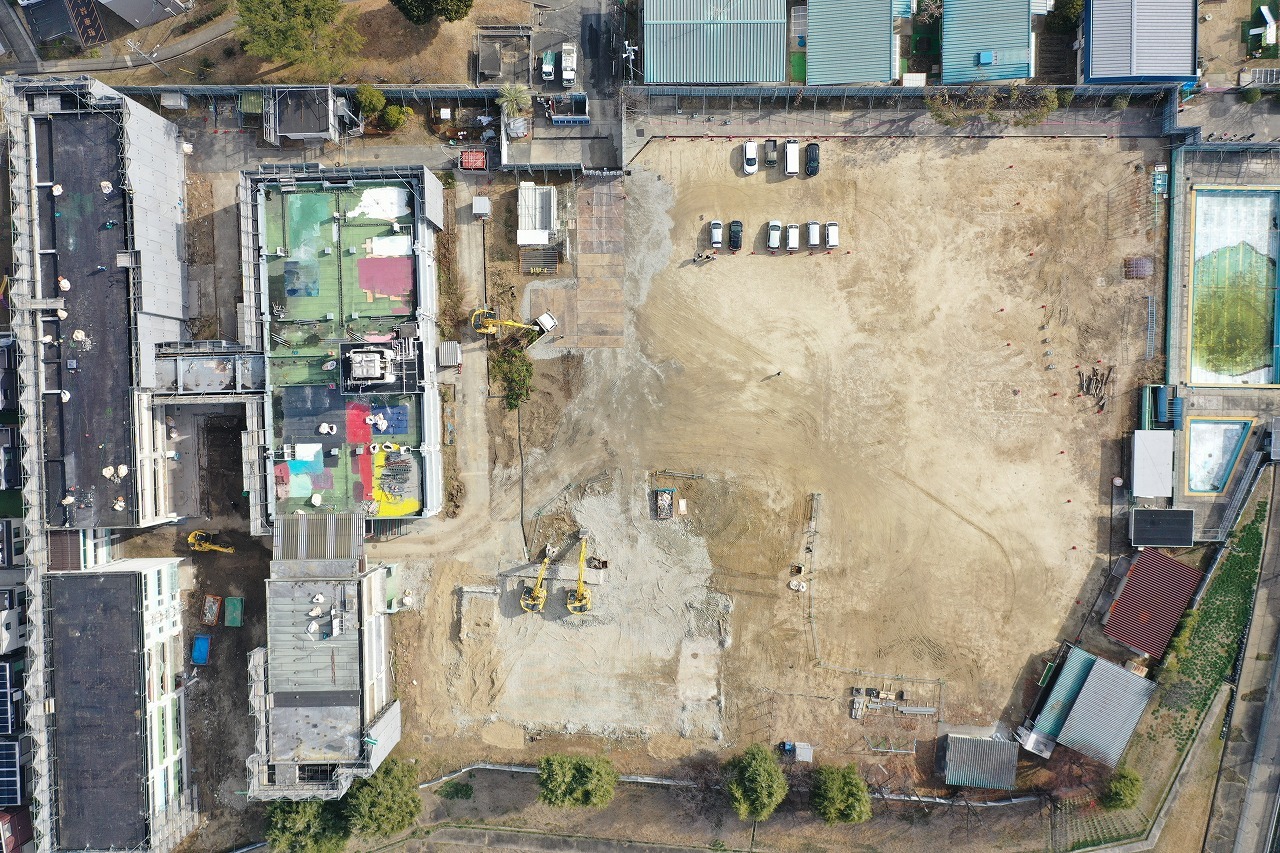

    令和5年2月の解体工事進捗状況

    教室棟、管理棟西側の躯体の解体及び体育館、教室棟の基礎の解体を行いました。

    引き続き、管理棟東側、教室棟の躯体の解体及び管理棟の基礎の解体を進めていく予定です。

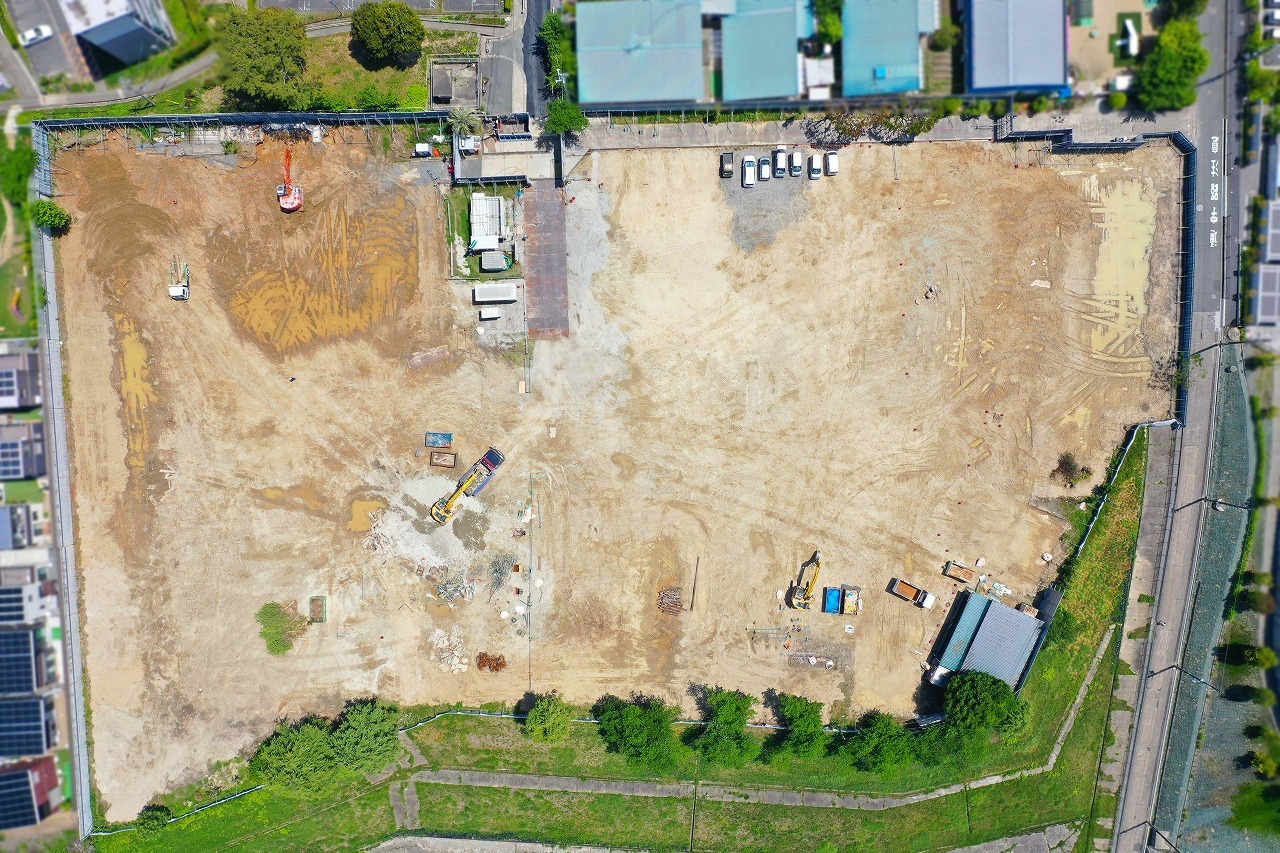

             敷地全景(南側より)

             敷地全景(西側より)

            教室棟(東側)内部解体

            教室棟(西側)内部解体

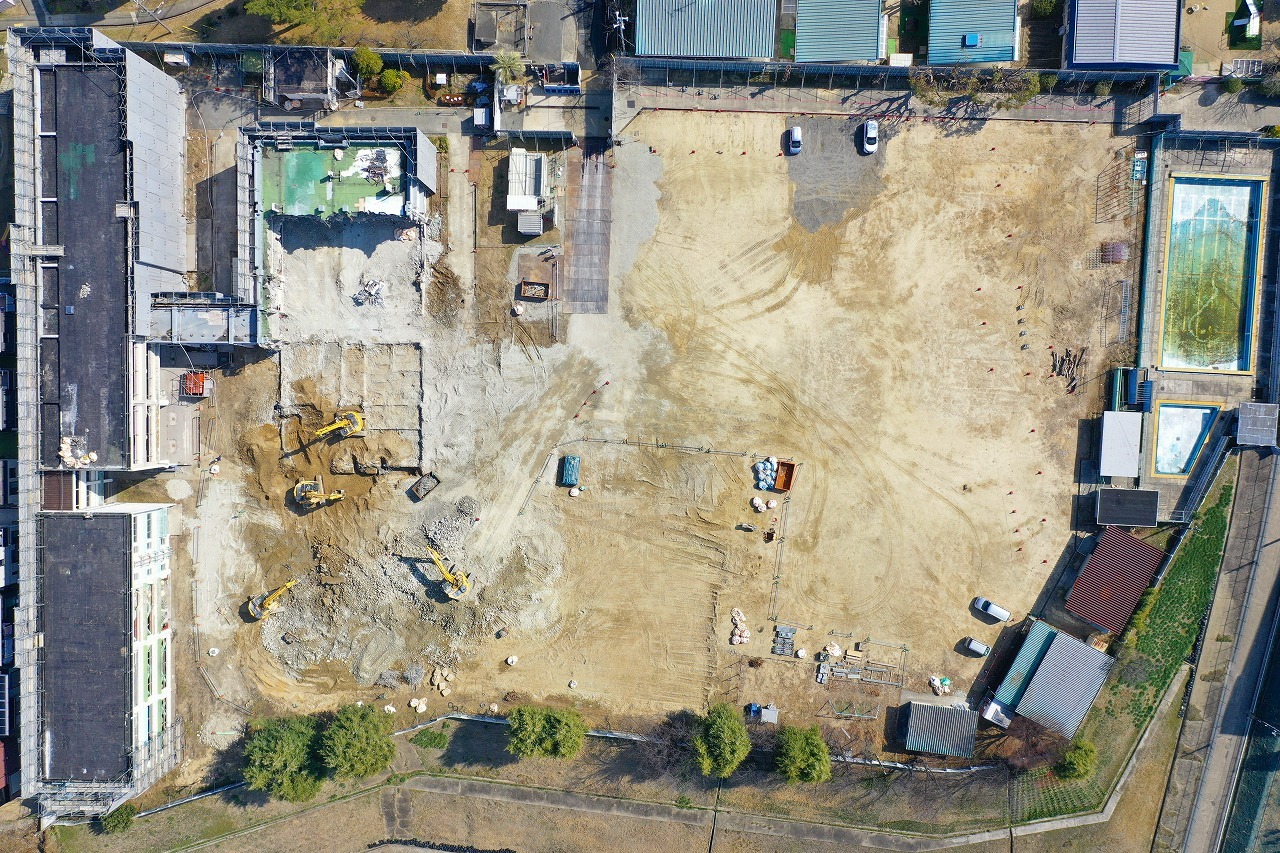

    令和5年3月の解体工事進捗状況

    管理棟東側、教室棟の躯体の解体及び管理棟の基礎の解体を行いました。

    引き続き、教室棟の基礎およびプール等の解体を進めていく予定です。

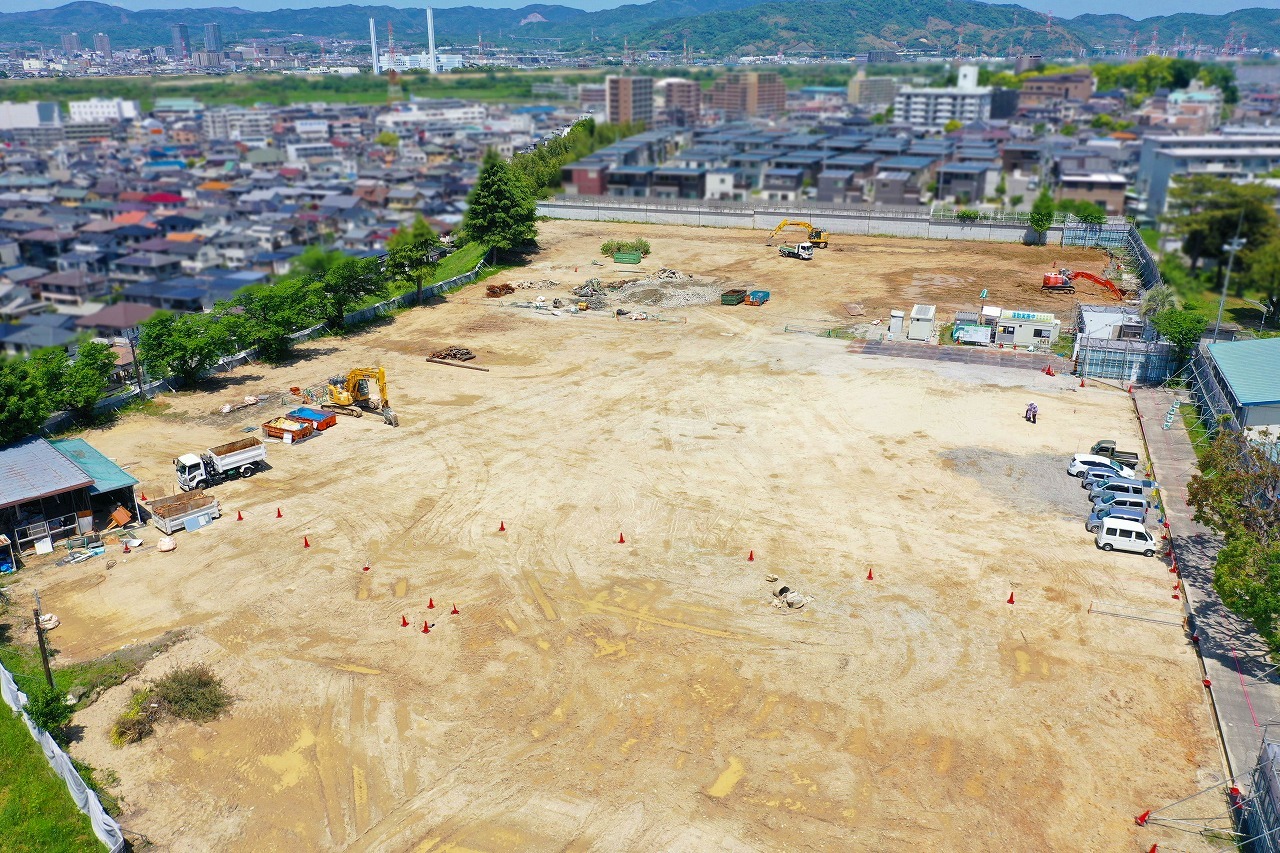

             敷地全景(南側より)

             敷地全景(西側より)

    令和5年4月の解体工事進捗状況

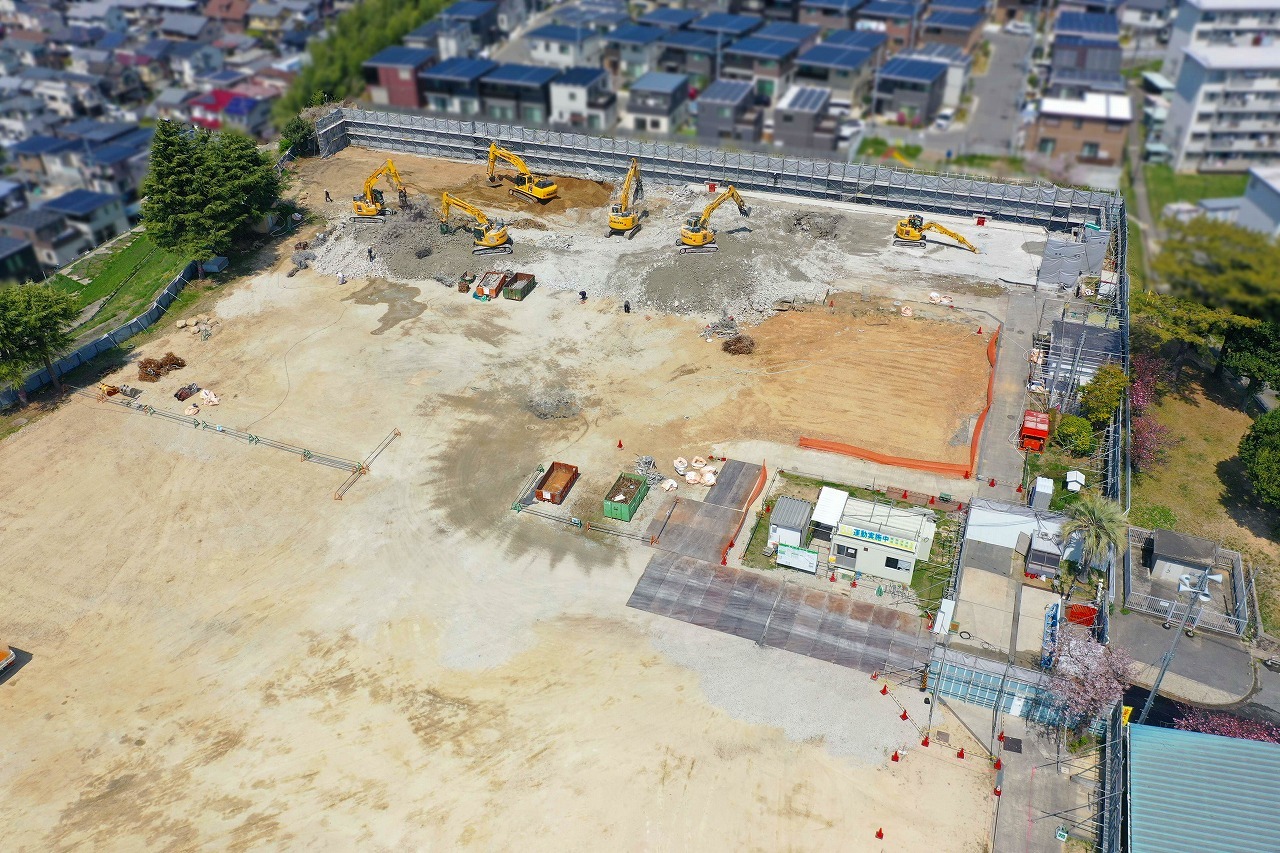

    教室棟の基礎及びプール等の解体を行いました。

    引き続き、留守家庭児童会室等の解体及び整地を進めていく予定です。

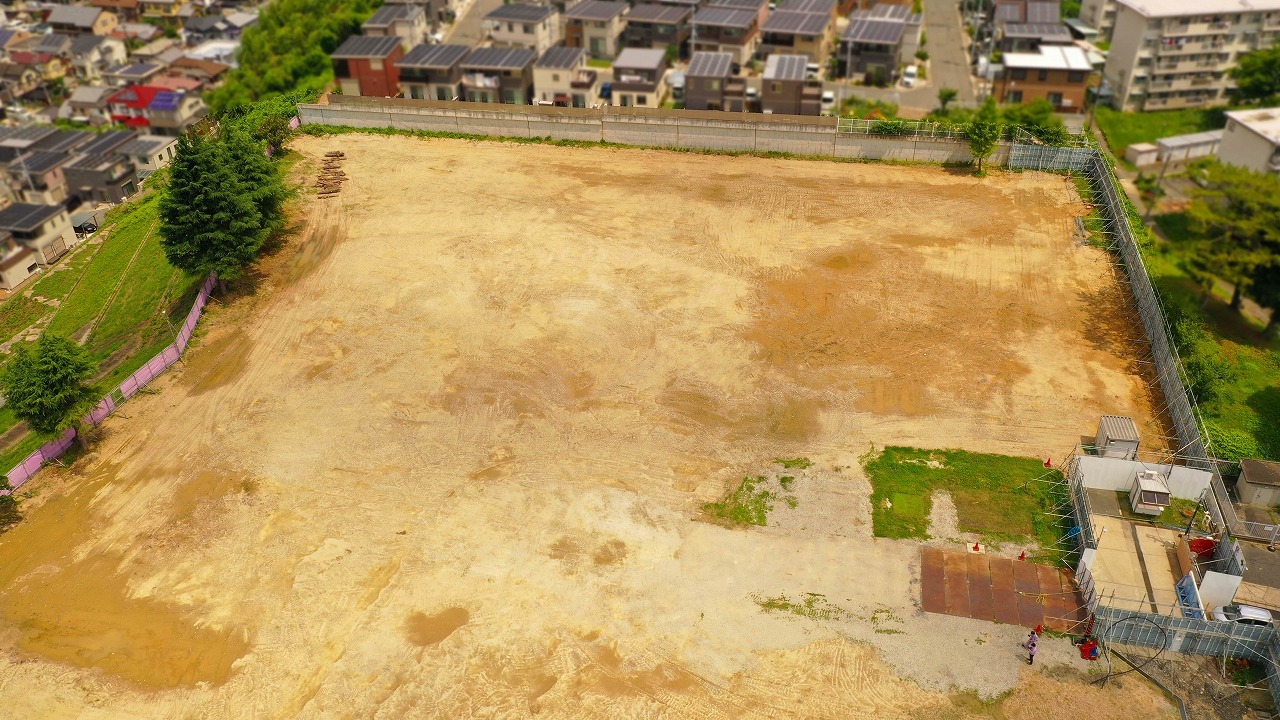

             敷地全景(南側より)

             敷地全景(西側より)

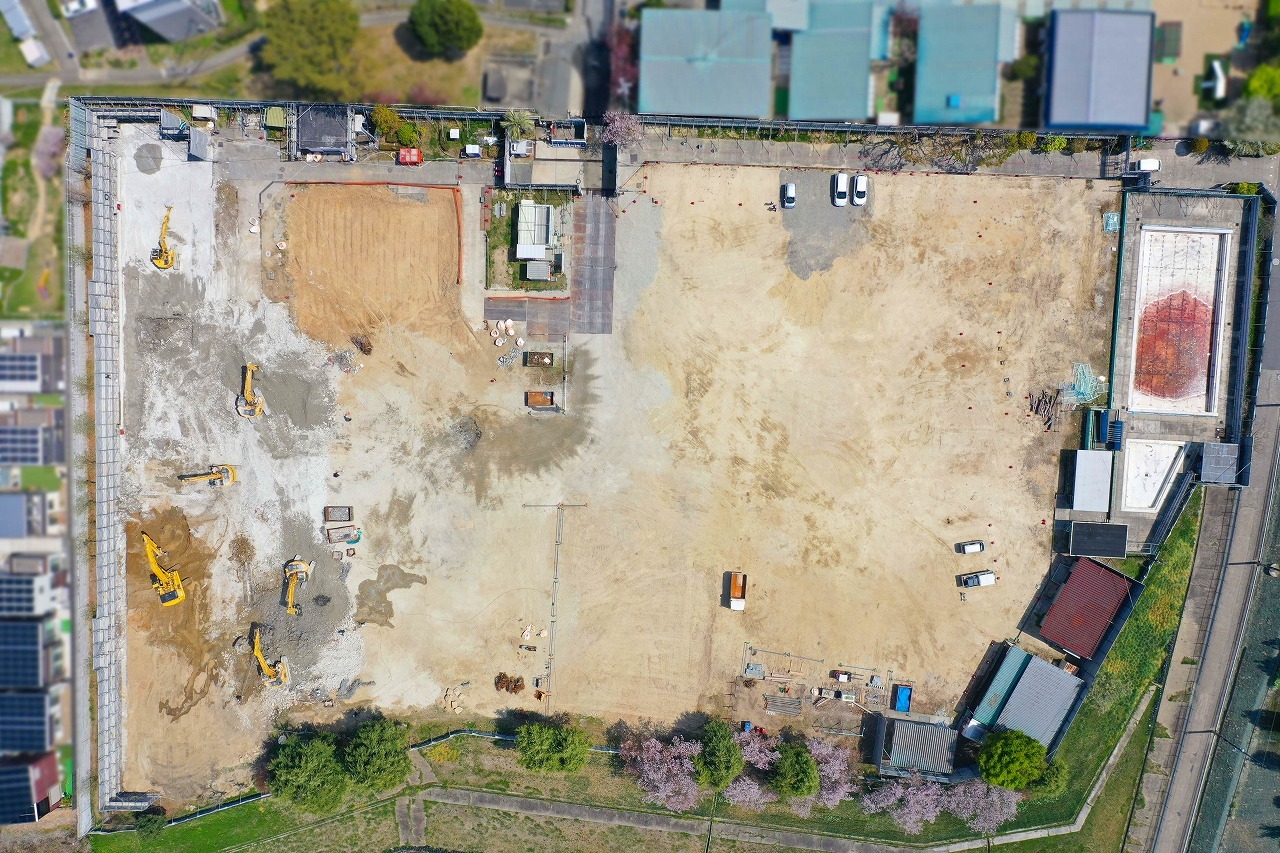

    令和5年5月の解体工事進捗状況

    旧高陵小学校の解体工事は、令和5年6月8日をもちまして、完了いたしました。

    工事期間中、近隣の皆様には騒音など大変ご迷惑をおかけしましたが、ご理解とご協力を賜りまして有難うございました。

    なお、枚方市立禁野小学校整備事業における新校舎建設工事は、令和6年6月以降に着手する予定です。

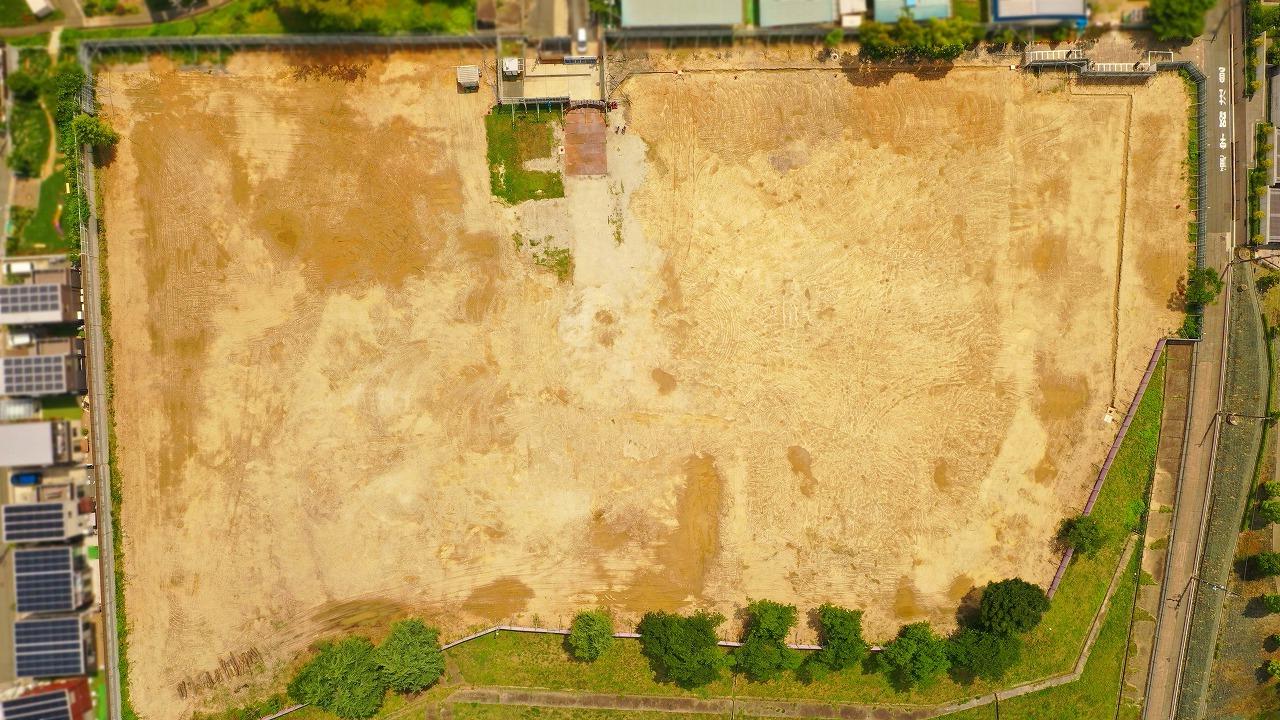

             敷地全景(南側より)

             敷地全景(西側より)
