中宮浄水場~春日受水場間口径800mm以下送水管更新工事について
- [公開日:2026年9月30日]
- [更新日:2026年9月30日]
- ページ番号:52355
ソーシャルサイトへのリンクは別ウィンドウで開きます
シールドトンネル工事進捗状況
10月に入り、朝夕は心地よい涼しさを感じる日が増えてまいり
ました。皆様におかれましてはお変わりなくお過ごしでしょうか。
9月の掘進作業では地下の地層に少し変化が見られ、「ねばり気の
ある粘土層」から「砂や小石・砂利が混ざった砂礫(されき)層」
に変わりました。砂礫層は粘土層に比べて隙間が多いため、作泥材
と呼ばれる調整剤を細かくコントロールし、地盤をしっかり守りな
がら、掘り進めています。[約550m/約3,500m]
引き続き、安全第一でゴールの中宮浄水場に向けて作業を行って
いきます!!
進捗状況
概要とお知らせ

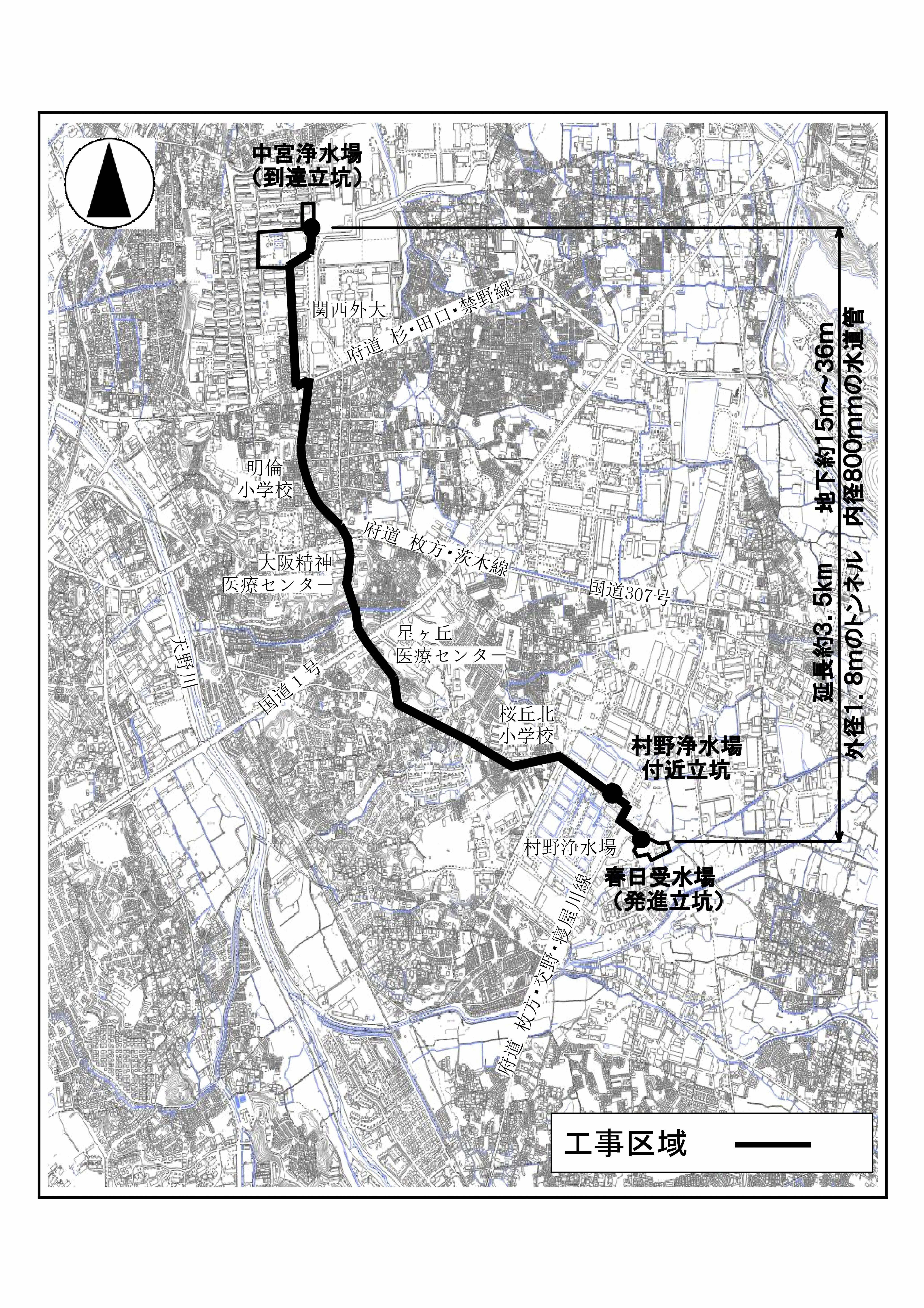

工事名:中宮浄水場~春日受水場間口径800mm以下送水管更新工事
工事場所:枚方市 中宮北町~春日西町2丁目 地内
工事期間:令和7年(2025年)6月下旬 ~ 令和11年(2029年)10月中旬
施工業者:株式会社 淺沼組 大阪本店
